Drone au Brésil : inspection de barrages et jumeaux numériques
Sentinel Imagens e Soluções, notre société brésilienne, est installée à Rio de Janeiro. Depuis 2022, nous inspectons des barrages hydroélectriques par photogrammétrie rapprochée : suivi annuel des fissures du barrage de Peti (Minas Gerais), avec le parement aval photographié à moins d’un millimètre par pixel, inspection d’une usine hydroélectrique du rio São Francisco (Bahia) en janvier 2025, levé des barrages du complexe de Juquiá (São Paulo) engagé en août 2026. Orthophotos, modèles 3D et anomalies sont livrés sur Sentinel Cloud.

Nos services sur place
Communes et sites couverts : Minas Gerais, Bahia, São Paulo, Goiás, Paraná, Rio Grande do Norte.

Inspection d’ouvrages
Barrages, ponts, façades, pylônes et toitures

Thermographie
Centrales photovoltaïques, bâtiments, sites industriels

Topographie et LiDAR
Plans topographiques, LiDAR, photogrammétrie

Suivi de chantier
Avancement, métrés, time-lapses

Audiovisuel et visites 360°
Films, photos aériennes, visites virtuelles

Stages et examens pratiques
Télépilotage, photogrammétrie, scénarios STS
10 missions au Brésil depuis 2023

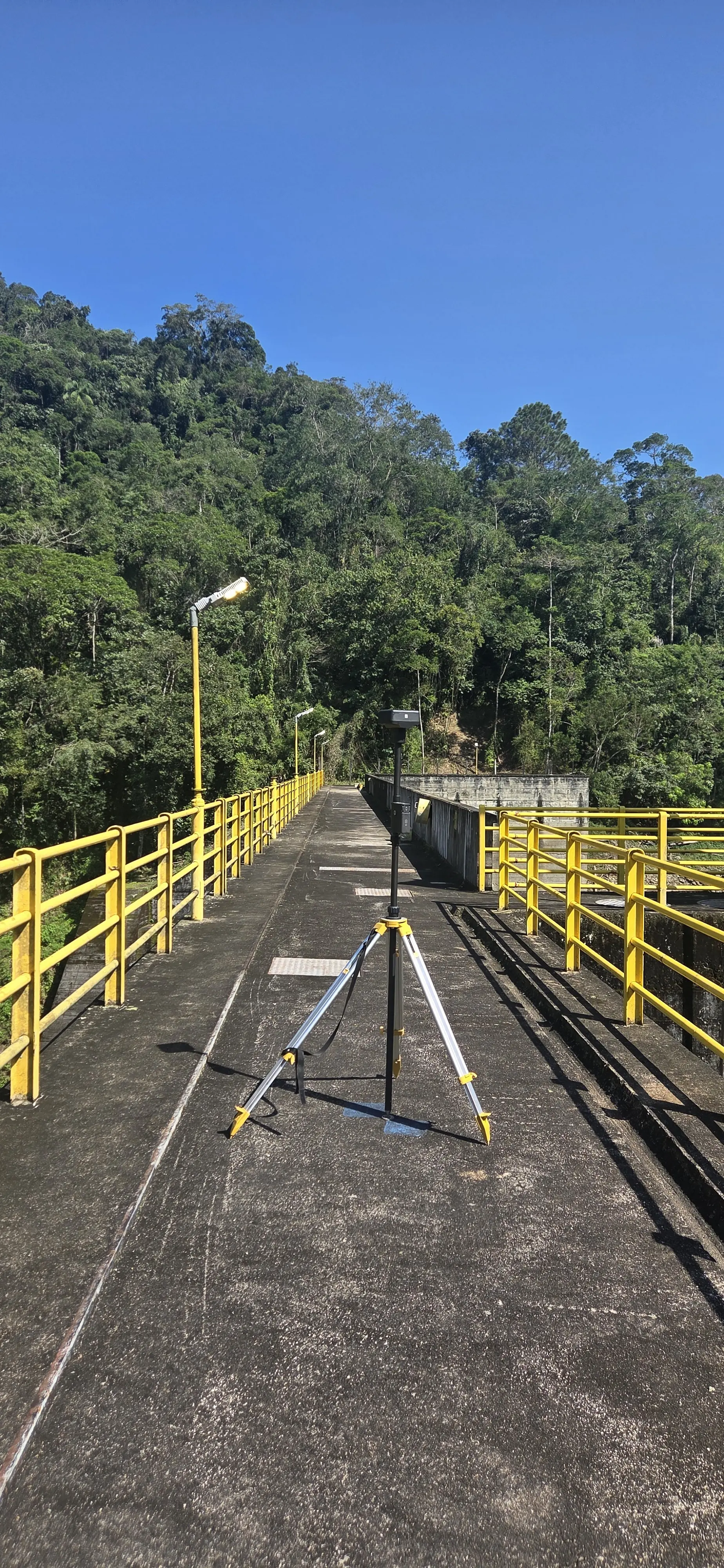

Deuxième mission au complexe de Juquiá : parements de Serraria
Du 5 au 8 octobre 2026 : parement amont de Serraria le 6 sous la pluie, en neuf plans de vol, parement aval le 7 en dix-sept plans de vol ; le 8, vannes automatiques du déversoir ouvertes et parement aval sous l’eau, amont repris puis mission arrêtée. Suite de la campagne reportée à la saison sèche 2027 ; les trois orthophotos de Salto do Iporanga sont produites.
Lire l’articlePremière mission sur les sept barrages du complexe de Juquiá
Du 17 au 21 août 2026 : vues aériennes générales des sept usines, França, Fumaça, Barra et Porto Raso le 17, Salto do Iporanga le 18, Serraria le 19, Alecrim le 20, et acquisition détaillée de Salto do Iporanga, parement amont le 19 et parement aval le 21, base GNSS sur les repères de crête de l’exploitant ; rapport de reconnaissance remis le 1er septembre.
- 7 barrages visités
Contrat de deux ans pour les sept barrages du complexe de Juquiá
Proposition technique validée en avril, contrat signé en juillet 2026 : levé détaillé des parements et des crêtes de sept barrages de 140 à 265 m de crête, six sur le rio Juquiá-Guaçu et Salto do Iporanga sur le rio Assungui, cartographie des anomalies, modèles 3D et outil web, puis levé de suivi.
Lire l’articleQuatrième campagne sur le barrage de Peti
Du 22 au 24 septembre 2025 : 2 037 photos en 21 vols et 12,7 km parcourus, 7 orthophotos totalisant 3,9 gigapixels, 71 planches dont 68 de comparaison ; six fissures nouvelles ou allongées depuis 2024, stabilité du parement aval confirmée depuis l’état initial de 2022.
- 2 037 photos
- 6 fissures nouvelles

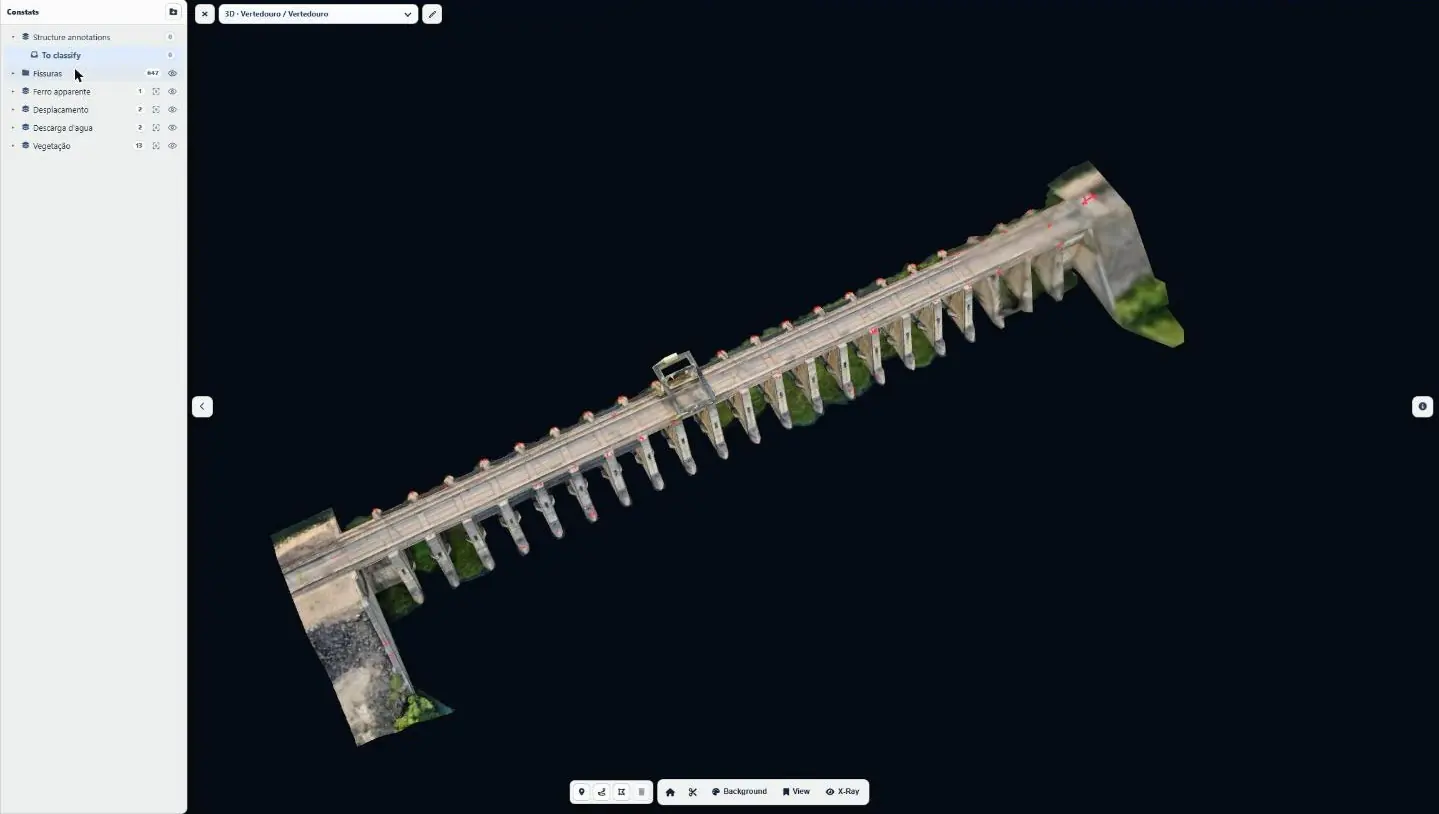

Première interface web livrée pour une inspection de barrage
Le 18 février 2025, avec le rapport de l’usine : les 9 orthophotos et leurs anomalies positionnées, 4 modèles 3D (casa de força, déversoir, deux poutres de tourillons) et la visite virtuelle, consultables en ligne pendant un an ; un tutoriel vidéo a été ajouté après la réunion technique du 21 février.
- 9 orthophotos en ligne
- 4 modèles 3D
Inspection par drone de une centrale hydroélectrique du rio São Francisco
Du 21 au 24 janvier 2025, après l’intégration sécurité du site : 11 809 photos en 33 vols et 66,5 km parcourus, dont les vols rapprochés à moins de 4 m des parements ; 9 orthophotos (46 gigapixels), deux modèles 3D, une visite virtuelle et 2 492 anomalies cartographiées, livrées avec une interface web.
- 11 809 photos
- 2 492 anomalies cartographiées
Troisième campagne sur le barrage de Peti
Du 26 au 28 août 2024 : 1 610 photos du parement aval et 832 du parement amont à 5 m de distance, campagnes 2023 et 2024 recalées sur la référence de 2022 ; quatre fissures nouvelles, longueur cumulée quasi inchangée.
- 4 fissures nouvelles
Inspection de pales d’éoliennes à Serra do Mel
Prise en main des protocoles d’inspection de pales de SupAirVision dans le Rio Grande do Norte, puis première mission sur le parc éolien de Serra do Mel pour un producteur d’énergie.
Deuxième campagne annuelle sur le barrage de Peti
Du 12 au 15 septembre 2023 : 1 649 photos des parements à 6,5 m de distance, orthofaçades recalées sur l’état initial de 2022 (4 052 fissures) ; 22 fissures nouvelles ou allongées et 54 plus visibles relevées.
- 22 fissures nouvelles
- 0,8 mm par pixel
Deuxième campagne de suivi de fissures sur 14 blocs d’essai en béton
Du 18 au 20 septembre 2023, à la station de vieillissement du béton de Furnas : 4 200 photos à 40 cm des faces, 68 orthomosaïques à 0,15 mm par pixel et 1 184 mesures de fissures, comparées à la campagne de 2022.
- 0,15 mm par pixel
- 1 184 mesures
Lieux de mission
Chaque point renvoie à la mission dans le journal ; chaque lieu a sa page.
Réalisations

Usine hydroélectrique du rio São Francisco : 2 492 anomalies cartographiées en trois jours de terrain
État de référence d’une centrale hydroélectrique du rio São Francisco, dans l’État de Bahia : 11 809 photos en 33 vols, 9 orthophotos totalisant 46 gigapixels, deux modèles 3D, une visite virtuelle et une interface web pour les ingénieurs de l’exploitant.

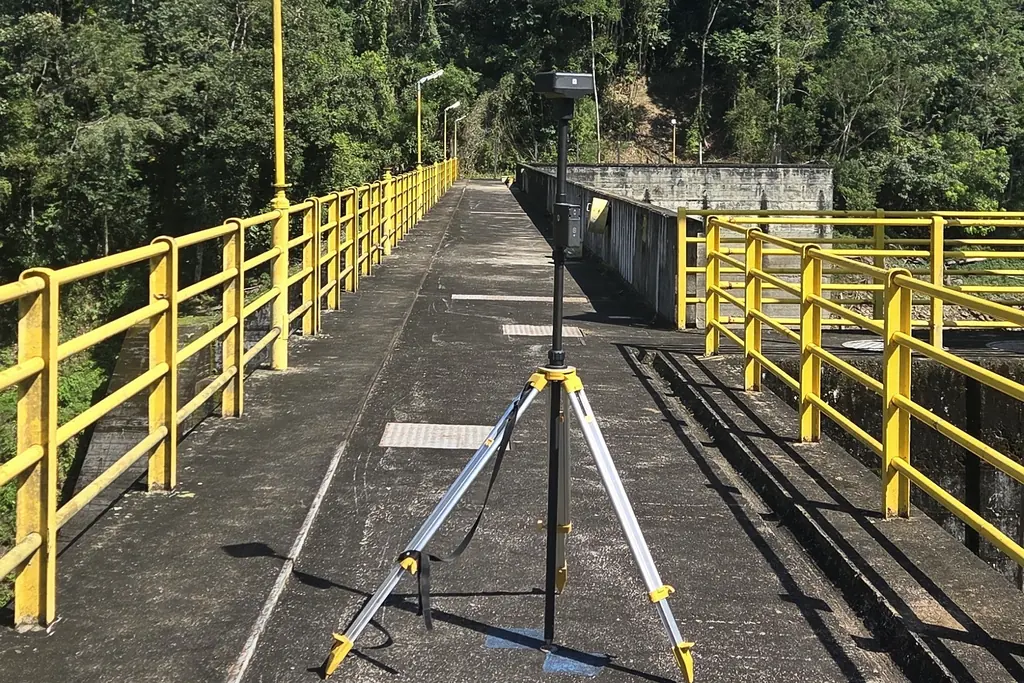

Complexe de Juquiá : sept barrages de 140 à 265 m de crête
Contrat de deux ans signé en juillet 2026 avec un producteur d’énergie : les sept barrages survolés en août, les parements de Salto do Iporanga puis de Serraria levés en détail, la suite programmée à la saison sèche 2027.

Barrage de Peti : 4 052 fissures suivies d’une campagne à l’autre depuis 2022
Quatre campagnes annuelles sur un barrage-voûte de Minas Gerais : un état initial de 4 052 fissures relevées à 0,8 mm par pixel en 2022, puis seulement ce qui apparaît, s’allonge ou devient plus visible.

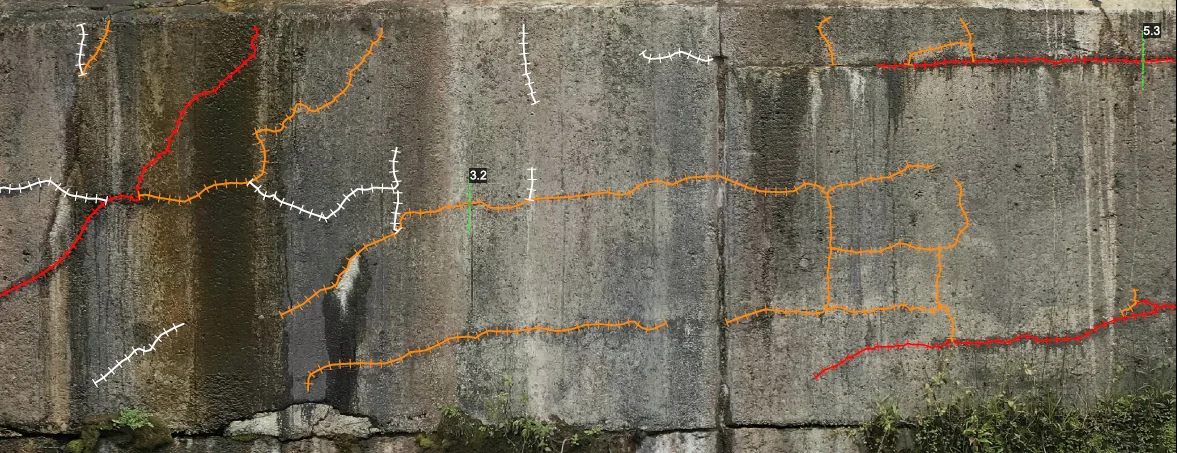

Blocs d’essai de Furnas : des fissures mesurées à 0,15 mm par pixel
Pour le programme de recherche de Furnas sur les bétons atteints de réactions expansives, mesure face par face des fissures de cubes d’essai de 80 cm : 26 blocs en 2022 à 0,25 mm par pixel, 14 blocs en 2023 à 0,15 mm.
Votre interlocuteur
BrésilRua Santa Luzia, Centro
20030-041 Rio de Janeiro – RJ
Brésil
Questions fréquentes
Quelle précision pour le suivi des fissures ?
De 0,7 à 0,9 mm par pixel sur le parement aval de Peti, de 0,85 à 3 mm sur les parements d’une usine du rio São Francisco ; d’une campagne à l’autre, le calage sur les mêmes repères permet de distinguer les fissures nouvelles ou allongées de celles qui sont simplement plus visibles.
Travaillez-vous avec les équipes de sécurité des exploitants ?
Oui : intégration aux procédures de sécurité de chaque exploitant (analyse préliminaire des risques, aptitude médicale, équipements de protection), plans de vol validés sur site et équipes accompagnées pendant toute la campagne.
Décrivez-nous votre projet
Lieu, surface ou ouvrage, livrables attendus, délais : avec ces éléments, nous vous proposons une méthode et un chiffrage.
97310 Kourou
Guyane
Route des Trois-Îlets
97229 Les Trois-Îlets
Martinique
20030-041 Rio de Janeiro – RJ
Brésil
